Cập nhật tiến độ thi công tháng 04/2023 – Gói thầu phát sinh “Hồ điều hòa chứa nước sau xử lý” thuộc dự án: “Nhà máy dệt và may trang phục Ramatex Nam Định - giai đoạn 1”
Đầu tháng 04/2023, INVESTCORP 15 đã triển khai thi công gói thầu phát sinh thuộc dự án “Nhà máy dệt và may trang phục Ramatex Nam Định – giai đoạn 1”.

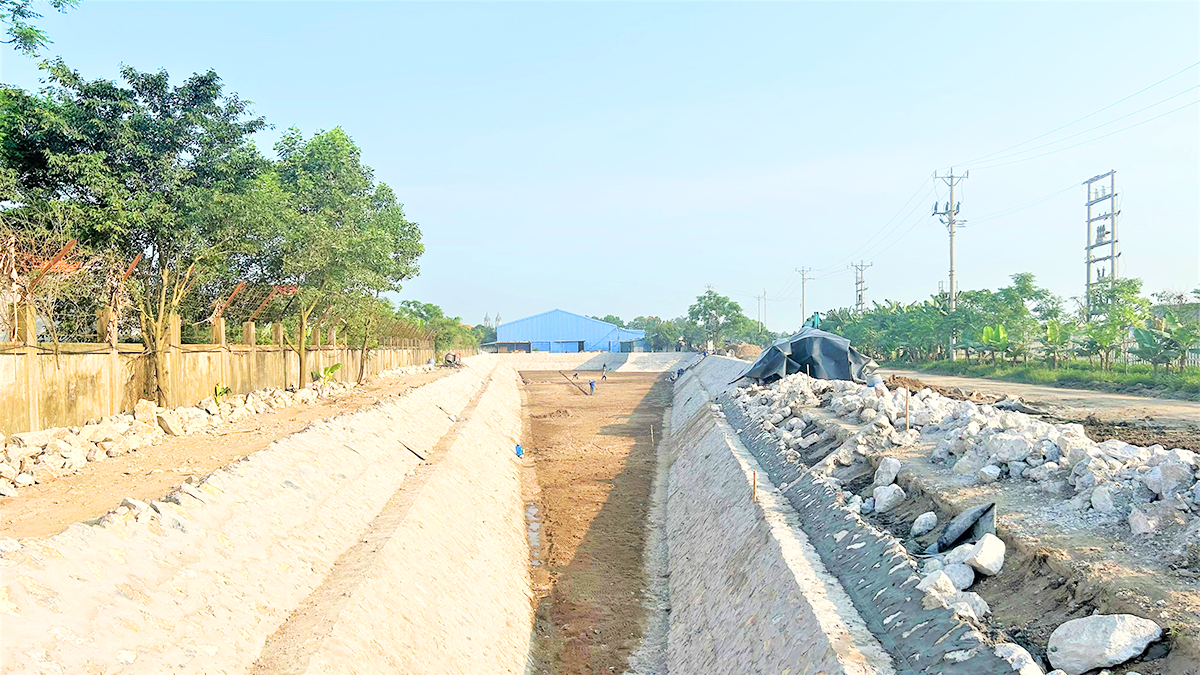

Đến cuối tháng 04/2023, Công ty đã hoàn thành công tác đào đất lòng hồ và vận chuyển đất ra ngoài. Cùng với đó, công tác xây đá hộc đạt 90% khối lượng và lấp cát lòng hồ đạt 95% khối lượng, đập tràn ngăn giữa hồ 1 và hồ 2 cũng đã được phá dỡ.
Dự kiến trong tháng 05/2023, INVESTCORP 15 sẽ tiếp tục hoàn thành các khối lượng còn lại như: xây đá hộc, lấp cát lòng hồ, ống thoát khí đáy hồ, trải tấm GCL, trải tấm HDPE và bê tông chặn tấm HDPE. Đồng thời, hạng mục xây dựng nhà bơm cũng sẽ được Công ty triển khai song song.

Các tin khác
- Tọa đàm kỷ niệm ngày Quốc tế Phụ nữ 8/3
- Tập đoàn INVESTCORP du xuân đầu năm, cầu may tại Đền Am Tiên - núi Nưa, Thanh Hóa
- Tập đoàn INVESTCORP khai Xuân 2026
- Tập đoàn INVESTCORP thông báo Lịch nghỉ Tết Bính Ngọ 2026
- Lễ kỷ niệm 15 năm thành lập Tập đoàn - Tổng kết năm 2025 - Chào xuân 2026
- Lễ động thổ dự án Nhà máy Yuanyou Việt Nam
- Lễ khởi công xây dựng hai công trình trọng điểm của Công an tỉnh Thanh Hóa
- Tập đoàn INVESTCORP tổ chức khám sức khỏe định kỳ cho cán bộ nhân viên năm 2025
COPYRIGHT © 2021 INVESTCORP. ALL RIGHT RESERVED
