2023年05月份更新的施工进度 - 海防Maple工厂项目屋顶太阳能工程的追加标包
2023 年 05 月底,INVESTCORP 10 完成了工厂 1、2、3、4 屋顶和办公楼 1、2 屋顶支柱基础浇筑工作。同时,公司在加工电池板架并已完成1、2厂房电池板架的安装和1、2厂控制室的架设。
2023年05月份更新施工进度 - 寿春县长春乡到周河左堤的救援路改造升级工程
2023年05月,清化INVESTCORP Land已完成 100% 的排水系统和照明工程的建设。
2023年05月份更新的施工进度 - 清化省清化市广东乡居民区基础设施项目
2023年05月,清化INVESTCORP Land完成了 K95 土路堤施工 83%,K98土 路堤施工 91%,二级碎石基础施工 90%,一级施工10%。同时,公司也已施工排水系统D600、D400的安装,占合同量的91%。
2023年04月份更新的施工进度–英科医疗冷热包和高档心脏电极贴片项目办公楼装修施工及家具安装工程的追加标包
2023年04月,INVESTCORP 15完成了屋外梁柱的油漆工作并交给施工单位继续架设屋外玻璃墙;石膏板加固钢架系统的安装也已完成。
2023年04月份更新的施工进度- Ramatex南定纺织和制衣厂第一期项目 水处理后调节湖的追加标包
2023年04月初,INVESTCORP 15 在Ramatex南定纺织和制衣厂第一期项目实施了追加标包的建设。
2023年04月份更新施工进度 - TOYO INK COMPOUNDS越南工厂项目第三期
2023年04月份更新施工进度 - TOYO INK COMPOUNDS越南工厂项目第三期截至2023年04月底,INVESTCORP 10 已完成生产车间的地基梁和地板。同时,公司正在实施仓库的基础钢架设和钢结构加工并正在实施电气房基础钢结构施工。截至2023年04月底,INVESTCORP 10 已完成生产车间的地基梁和地板。同时,公司正在实施仓库的基础钢架设和钢结构加工并正在实施电气房基础钢结构施工。
2023年04月份更新施工进度–清化省寿春县寿林乡晨星度假村项目
2023年04月,INVESTCORP 6 公司完成了接待区的结构混凝土和抹灰工作。在家庭别墅区,INVESTCORP 6 开始建造地基和结构。
2023年04月份更新的施工进度–永福省福安市玉清乡岱来生态住宅区及度假别墅项目
2023年04月结束,INVESTCORP CREATION 公司已基本完成施工路沿及人行道铺装的标包。INVESTCORP CREATION当月施工的项目包括:人行道混凝土浇筑、路沿石安装和人行道铺装。
2023年04月份更新的施工进度-清化省清化市广东乡居民区基础设施项目
2023 年 04 月,清化INVESTCORP Land聚集了机械和人力资源,以实施合同中的项目。
2023年04月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目
2023年04月结束,清化INVESTCORP Land已基本完成道路和园区工程的建设。
2023年04月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目
2023年04月,清化INVESTCORP Land聚集了机械和人力资源,根据合同进行各项工作和工作量的建设。

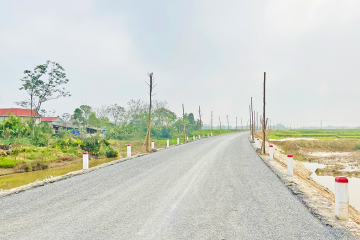

2023年04月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目
2023年04月,清化INVESTCORP Land已基本完成交通工程的各项工作,包括:路面碎石施工达到100%;沥青路面施工达到100%。

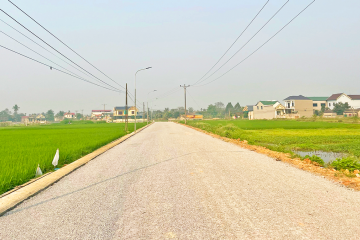

2023年04月份更新施工进度 - 寿春县长春乡到周河左堤的救援路改造升级工程
2023年04月,清化INVESTCORP Land完成了项目建设,包括:排水、电气设备安装和水碎石、沥青路面的建设。总建筑量估计为项目工作量的50%。

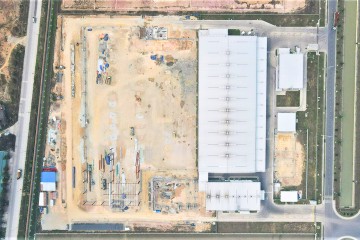

2023年03月份更新的施工进度- Key Technology河内工厂项目第二期
2023年03月结束,INVESTCOR 9已完成项目的60%工作量,其中:厂房地面填土、衬砌达到60%,厂房墙面砌筑抹灰达到90%;完成 100% 的地基承台,涂料房柱子;基础楼板混凝土浇筑完成,垃圾房钢柱架设;完成钢架设和梁屋顶模板。
2023年03月份更新的施工进度 - Vina Ito工厂项目-第二期
2023年03月,INVESTCORP 15完成厂房地板混凝土浇筑;同时,工厂卫生区的瓷砖铺设、路缘石安装、人孔、垃圾房等工作也已完成。
