2023年07月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

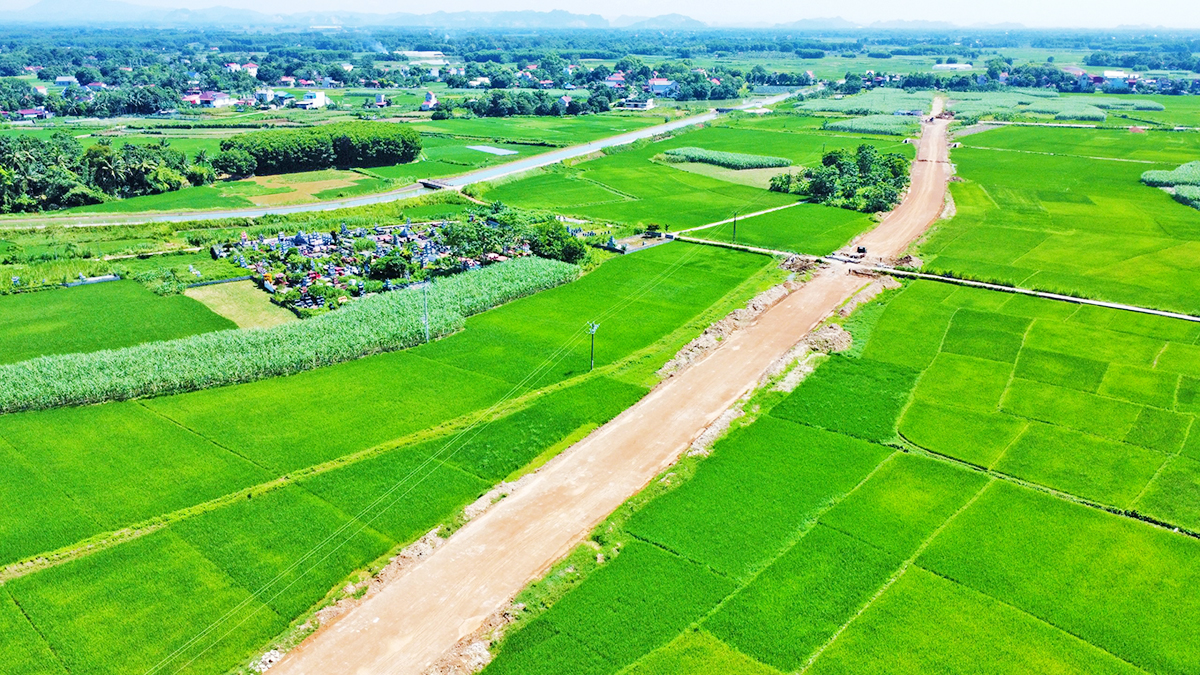

2023年07月,清化INVESTCORP Land继续开展挖掘、运输风化土达到63%;运输及路堤K95达到80%;交通接点及十字路口建设达到10%;水平涵洞建设达到12%等工作。
计划于2023年08月,清化INVESTCORP Land将加快K95全线的挖掘、风化和筑堤工作;以及排水系统的建设。
其它消息
COPYRIGHT © 2021 INVESTCORP. ALL RIGHT RESERVED
