Cập nhật tiến độ thi công dự án tháng 05/2023 – Hạng mục phát sinh ‘‘Hệ thống điện mặt trời mái nhà” thuộc ‘‘Dự án Nhà máy Maple Hải Phòng”

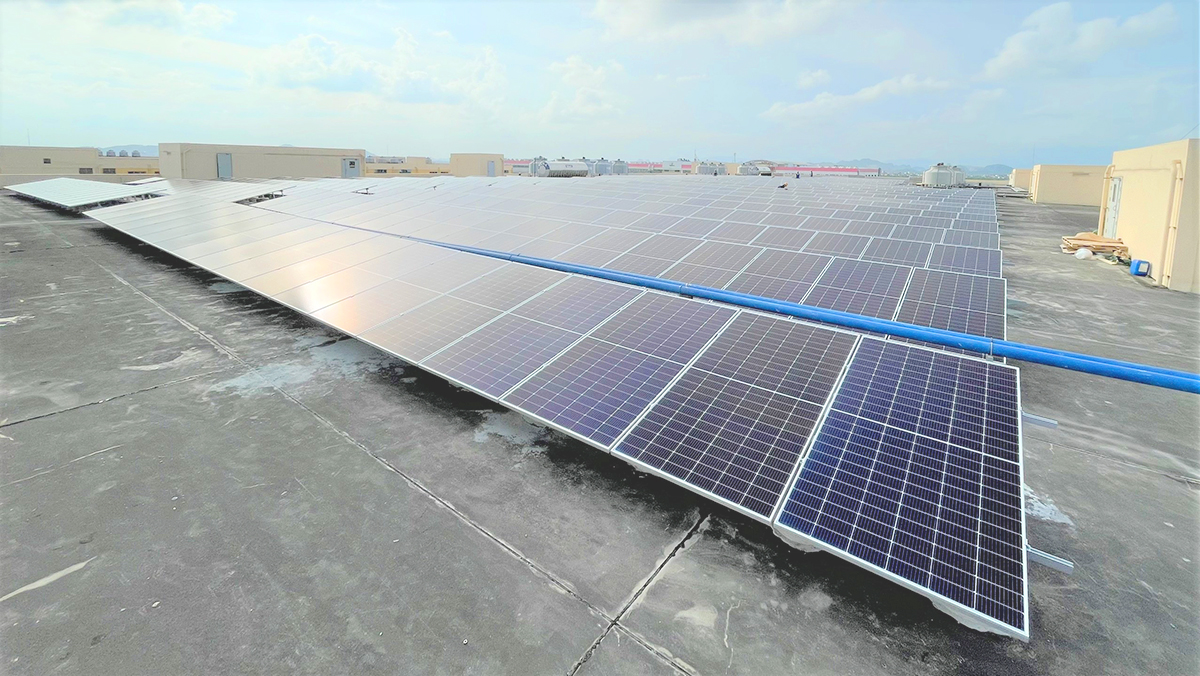

Kết thúc tháng 05/2023, INVESTCORP 10 đã hoàn thành các công việc đổ móng trụ mái thuộc nhà máy 1, 2, 3, 4 và mái nhà văn phòng thuộc nhà máy 1, 2. Đồng thời, Công ty cũng đang triển khai gia công giá đỡ pin và đã hoàn thành lắp giá đỡ tấm pin và lắp dựng phòng điều khiển nhà máy 1, 2.
Kế hoạch sang tháng 06/2023, INVESTCORP 10 sẽ tiến hành triển khai các công việc lắp giá đỡ tấm pin và phòng điều khiển nhà máy 3, 4.

Các tin khác
- INVESTCORP CHÍNH THỨC TRÚNG THẦU DỰ ÁN BKY
- Lễ khởi công xây dựng Dự án “Công trình Nhà xưởng và Nhà kho Công ty TNHH Điện tử Meiko Hải Dương Việt Nam”
- Tập đoàn INVESTCORP thông báo Lịch nghỉ lễ Quốc khánh 02/09/2026
- Tập đoàn INVESTCORP thông báo nghỉ lễ Giỗ tổ Hùng Vương và 30/4 - 1/5 năm 2026
- Tọa đàm kỷ niệm ngày Quốc tế Phụ nữ 8/3
- Tập đoàn INVESTCORP du xuân đầu năm, cầu may tại Đền Am Tiên - núi Nưa, Thanh Hóa
- Tập đoàn INVESTCORP khai Xuân 2026
- Tập đoàn INVESTCORP thông báo Lịch nghỉ Tết Bính Ngọ 2026
COPYRIGHT © 2021 INVESTCORP. ALL RIGHT RESERVED
