新闻
2020 年 9 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期
2020 年 9 月,在主要车间区域,INVESTCORP 已经完成了 1 区,2 区和 3 区 4 层的所有混凝土结构的施工;在 1 区,2 区建造墙壁和抹灰。预计到 2020 年 10 月,INVESTCORP 将继续在 3 区建造墙壁,并在整个工厂内外建造。
2020 年 9 月份更新的施工进度 - 缅甸 Lakeside 酒店项目
2020 年 9 月,缅甸 INVESTCORP 公司完成了打桩工作,并着眼于挖掘土壤,同时安装了其余的防打桩支撑系统。在地下室中开始部署的钢筋混凝土结构的施工包括浇注混凝土,加固加工和安装模板。
2020 年 9 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目
青化省东山区东溪区同南社的同南住宅区基础设施项目,由东山区项目管理单位作为投资方投资建设,面积 将近 10 公顷。同南住宅区基础设施项目由 INVESTCORP Land Thanh Hoa Co.,Ltd. 于 2020 年 7 月 3 日启动,包括交通道路系统,给排水系统,电源系统,绿色建筑基础设施和空气湖。
2020 年 9 月更新施工进度 - Crystal Martin 越南工厂项目
2020 年 9 月,INVESTCORP 继续执行在 Crystal Martin 越南工厂 将 R1C 大楼 6 层改造成办公室的项目。
清华 INVESTCORP Land 一 成员股份公司 2 周年成立庆典
2020 年 9 月 19 日,清华 INVESTCORP Land 一 成员股份公司 2 周年成立庆典在公司总部清华市、奠边坊、赵国达路 166 号举办。公司领导及全体员工出席此次庆典。
信佳国际(越南)工厂项目 奠基仪式
2020 年 9 月 18 日上午,信佳国际(越南)工厂项目奠基仪式在北宁省桂武县桂新社桂武三工业区 CN11-3 号举行。出席有信佳国际(越南)有限公司投资方代表,桂武三工业园区管理委员会代表和建筑承包商 INVESTCORP 公司代表。
2020 年 8 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目
2020 年 8 月,INVESTCORP 为越 Yokowo 越南有限公司主车间第四期工厂项目的扩建完成了整个混凝土基础,并开始了石膏板天花板的建造。预计到 2020 年 9 月,INVESTCORP 将完成 50% 的油漆和涂料,并安装普通窗户,防火窗户。

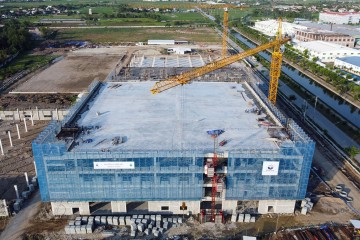

2020 年 8 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期
2020 年 8 月,INVESTCORP 完成了 Ramatex Nam Dinh 纺织服装工厂总厂区 1 区 2 区的所有混凝土结构,并完成了 1 区墙的施工。第二阶段。预计 2020 年 9 月,INVESTCORP 将在 3 区完成结构混凝土工作,并在 2 区建造 2、3、4 层墙。

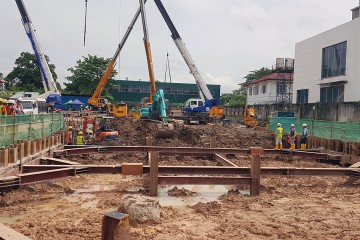

2020 年 8 月份更新的施工进度 - 缅甸 Lakeside 酒店项目
2020 年 8 月底,缅甸 INVESTCORP 继续建造缅甸 Lakeside 酒店项目,并开始挖掘基础,安装防桩撑系统并打碎桩头。目前,缅甸 INVESTCORP 公司已完成压桩量的 85%,预计将于 2020 年 9 月 10 日完成。

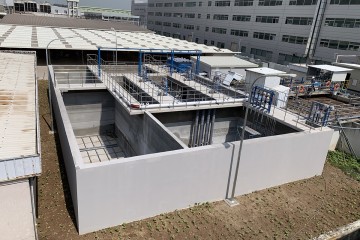

2020 年 8 月更新施工进度 - Crystal Martin 越南工厂项目
Crystal Martin 越南 项目位于越南的广洲工业园区-北江,包括两个生活污水处理站以及将 R1C 大楼 6 层改造成办公室的项目。

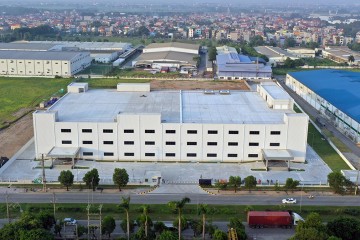

移交 Meiko Quang Minh 电子元器件制造组装厂项目
截至 2020 年 8 月底,Meiko Quang Minh 电子零件制造和组装工厂的所有项目均由 INVESTCORP 完成。目前,该项目正在接受检查并移交给投资者-越南 Meiko 电子有限公司。

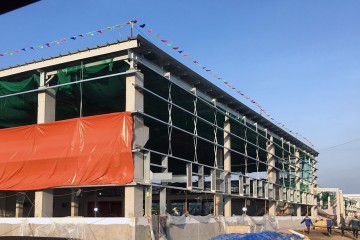

2020 年 7 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目
2020 年 7 月,在 Yokowo 越南有限公司第四期,INVESTCORP 继续部署建设工作,以跟进预期进度。

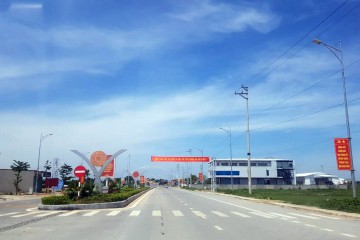

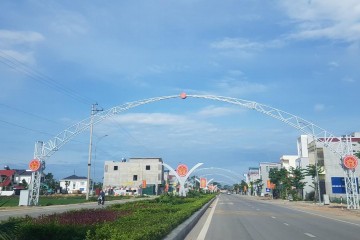

2020 年 7 月更新的施工进度 - Cau Ke 街道电力装饰项目
2020 年 6 月,INVESTCORP Land Thanh Hoa 完成了剩余 2 条双灯杆的建设和安装,并为整条线路进行了电气连接,以在 2020 年 6 月 28 日进行测试。该项目于 2020 年 7 月 10 日正式投入使用。

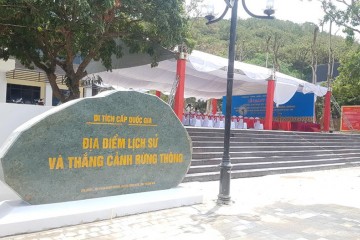

2020 年 7 月更新施工进度 - 松林历史遗迹和景观修造项目
2020 年 7 月,INVESTCORP Land Thanh Hoa 调集了必要的资源来完成该项目,并将其移交给投资者,该项目的庆典完成在 Dong Son 地区第二十五届党代会任期 2020-2025 年举行之前。

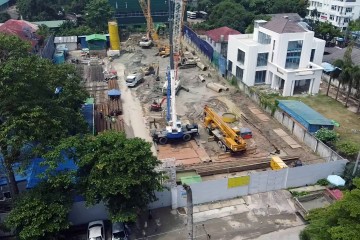

2020 年 7 月份更新的施工进度-缅甸 Lakeside 酒店项目
目前,缅甸 INVESTCORP 正在为 Lakeside Myanmar Hotel 项目的地下室建筑打桩。
