2021 年 07 月份更新施工进度 – 环保型工艺装饰品生产项目

2021 年 7 月底,在环保型工艺装饰品生产项目办公区,INVESTCORP 15 公司已完成基础、地基、墙体、消防池盖和泵房的混凝土施工。

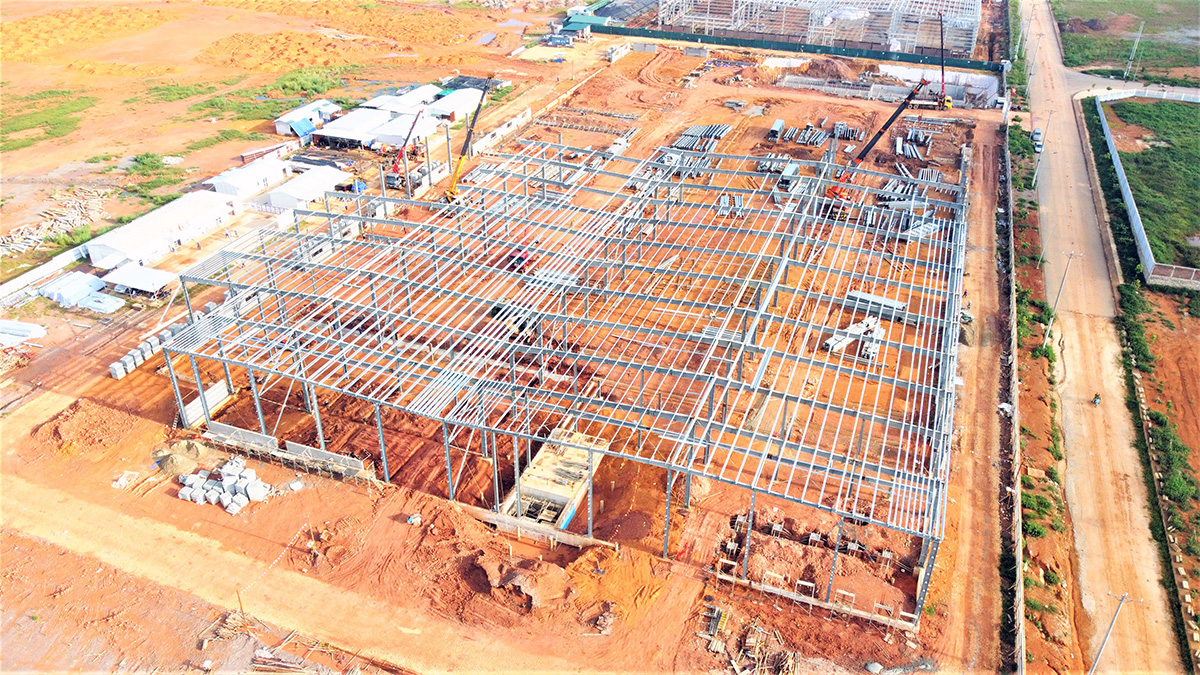

跟办公区建设的同时,在厂区 INVESTCORP 15 已经完成了 70% 的厂房围墙,并开始进行外墙抹灰。厂房的混凝土沟工程也在继续实施并完成了 75% 工程量。

预计 2021 年 8 月,INVESTCORP 15 将完成办公区一楼所有立柱、二楼混凝土梁和三楼立柱的施工;继续在主车间区筑墙、围墙抹灰和施工沟渠系统。厂房的基础、地面底层混凝土也将实施。
