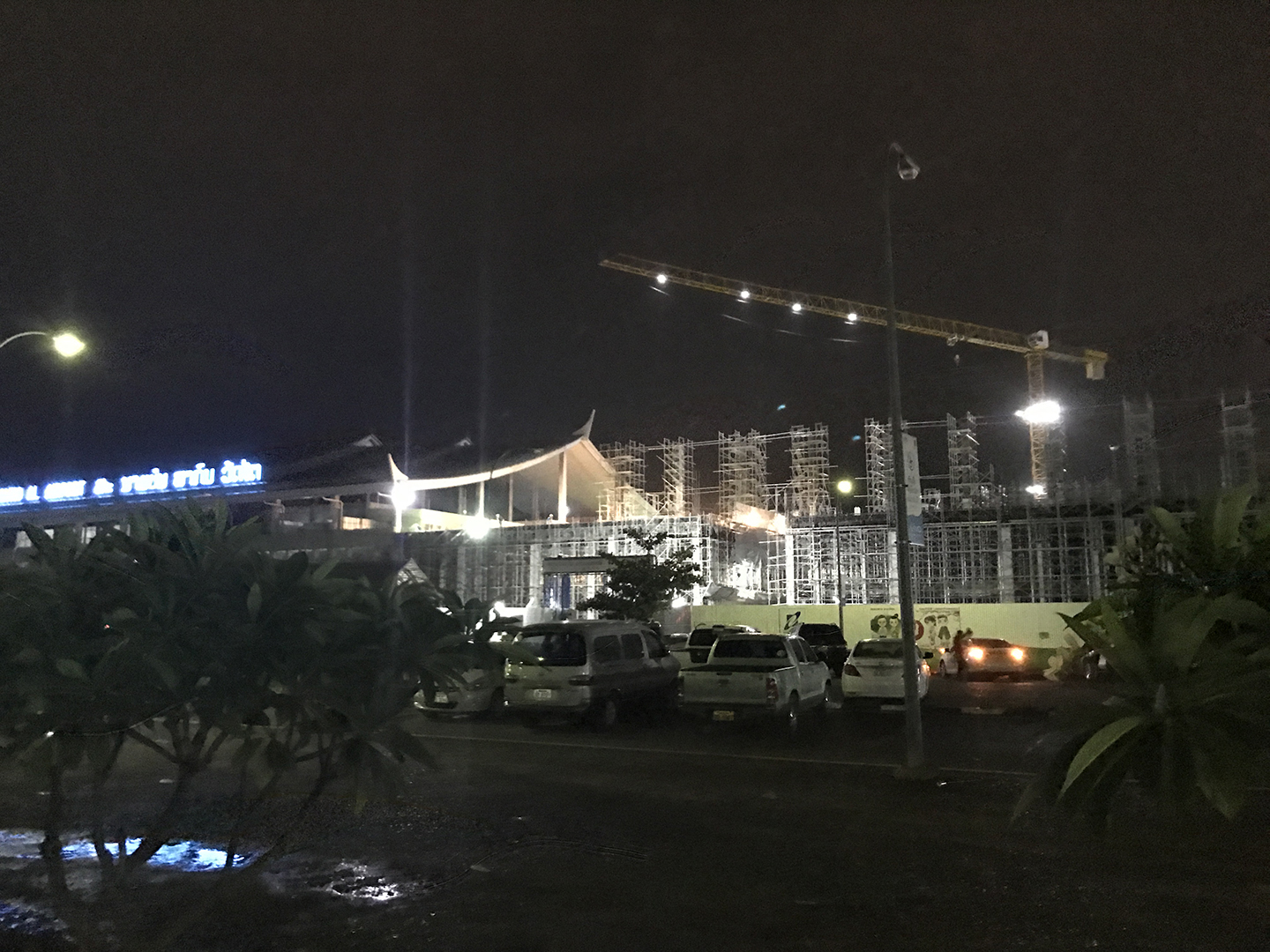

老挝万象国际机场大楼扩大项目 2017 年 7 月施工情况

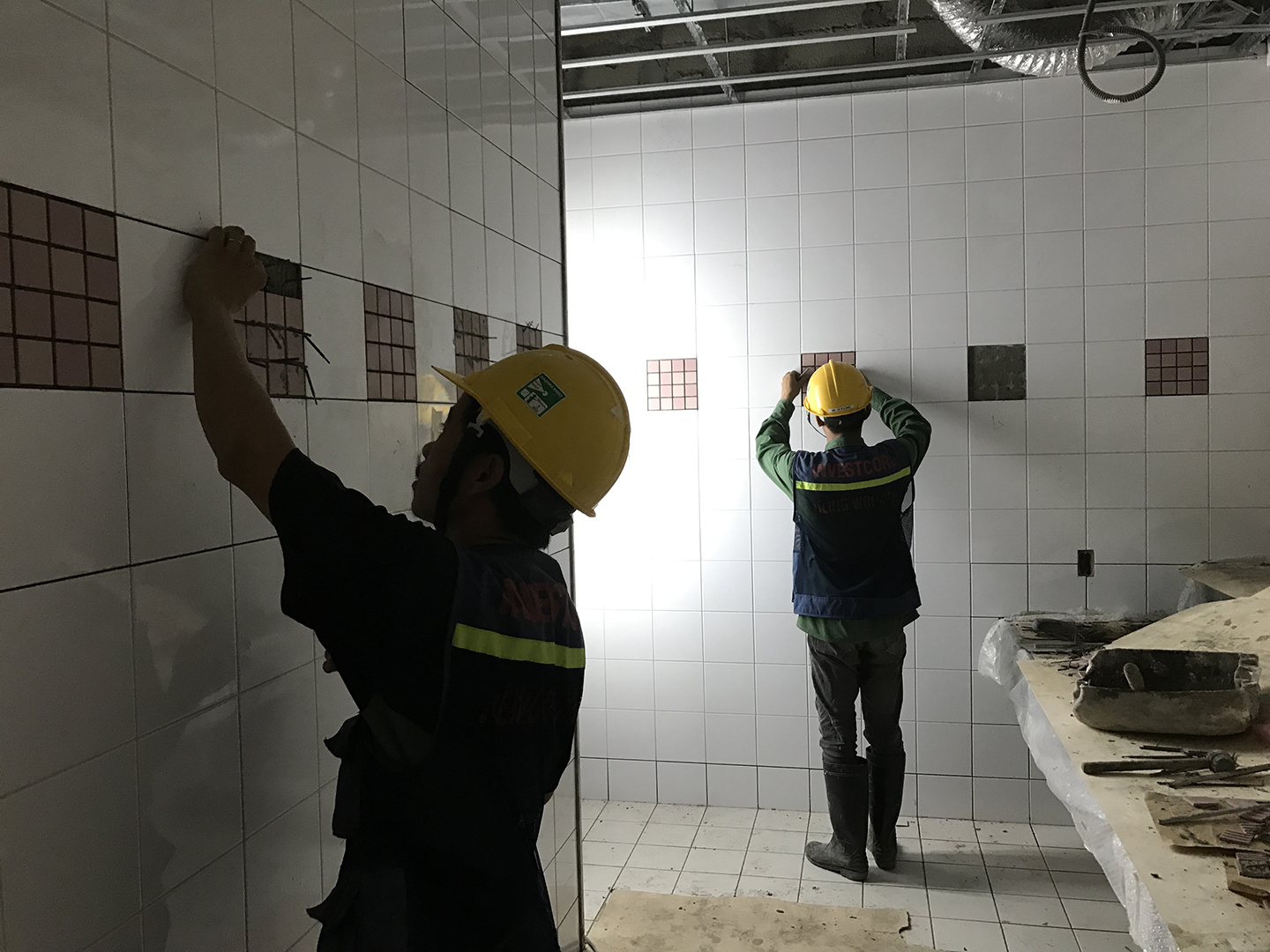

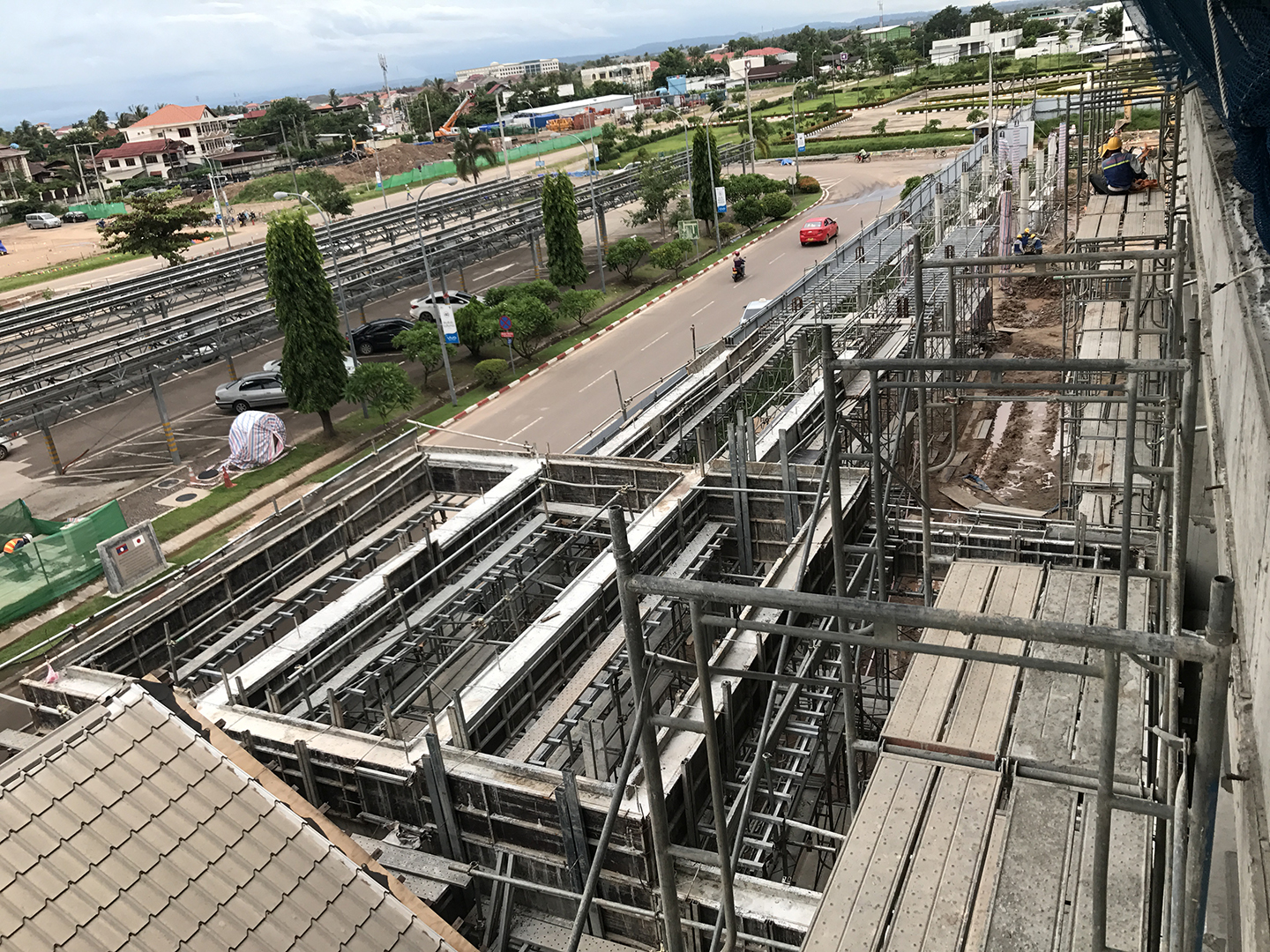

目前,在国际机场大楼西边室内外完善工作,为了保证业主 8 月 25 日移交和投入使用,按计划到 2017 年 8 月 20 日室外墙抹灰和墙面贴砖,外面脚手架会拆掉,浇混泥土沟系统工作继续展开将 8 月 15 日完成,此外室内各工作如抹灰贴砖、石膏板隔墙、木门、铝玻璃门等也正在平行施工。另外整个工作如地毯、墙壁涂料和油漆包括涂料坚固的乙烯基乙烯墙纸已经完成。

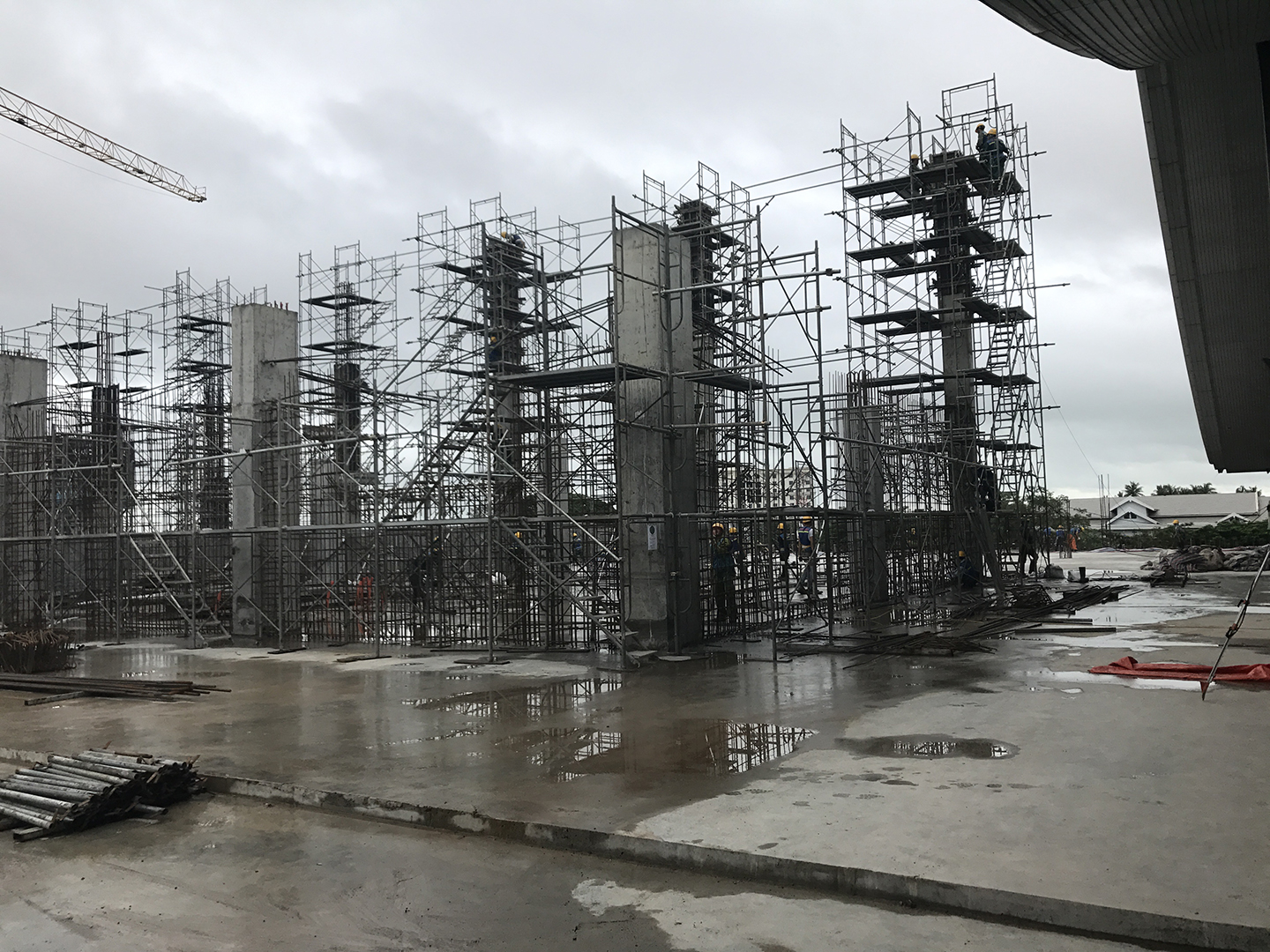

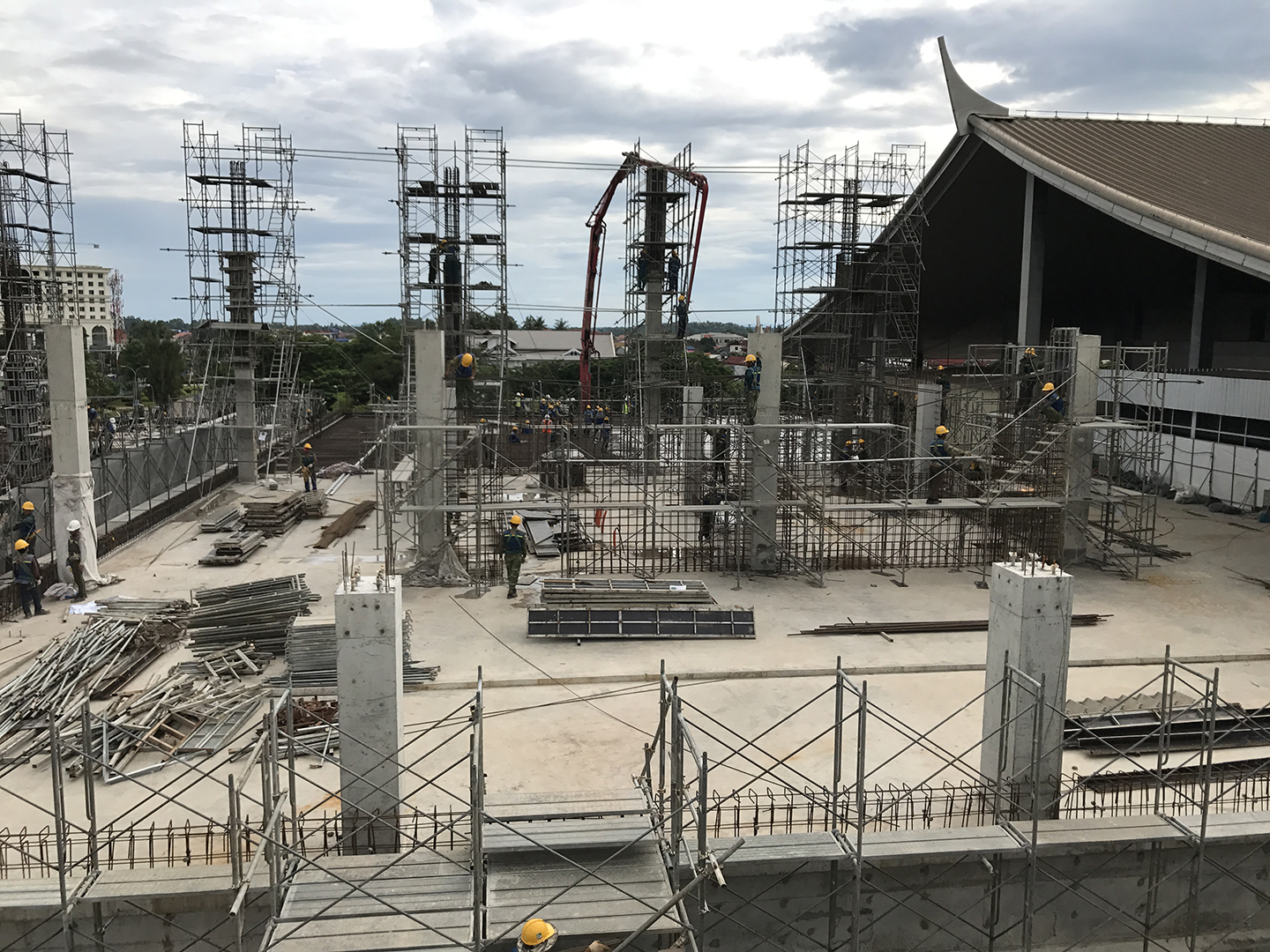

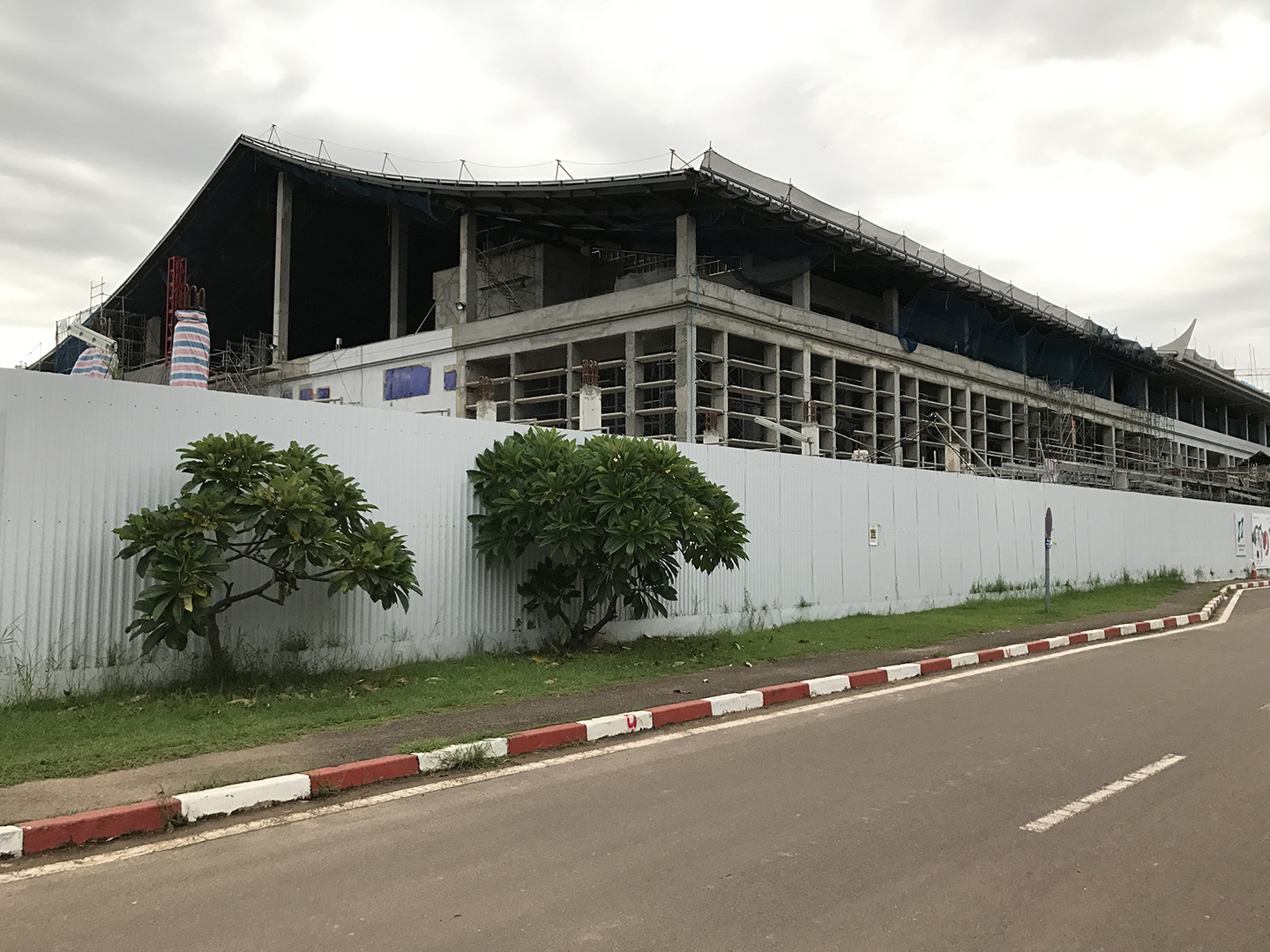

在国际大楼东边3层楼地板混泥土工作已完成,工人队伍、技术干部仍然继续展开柱子结构和地板。预计东边结构会 8 月 20 日完成,室内建墙项目也准备展开并准备施工石膏板隔墙。

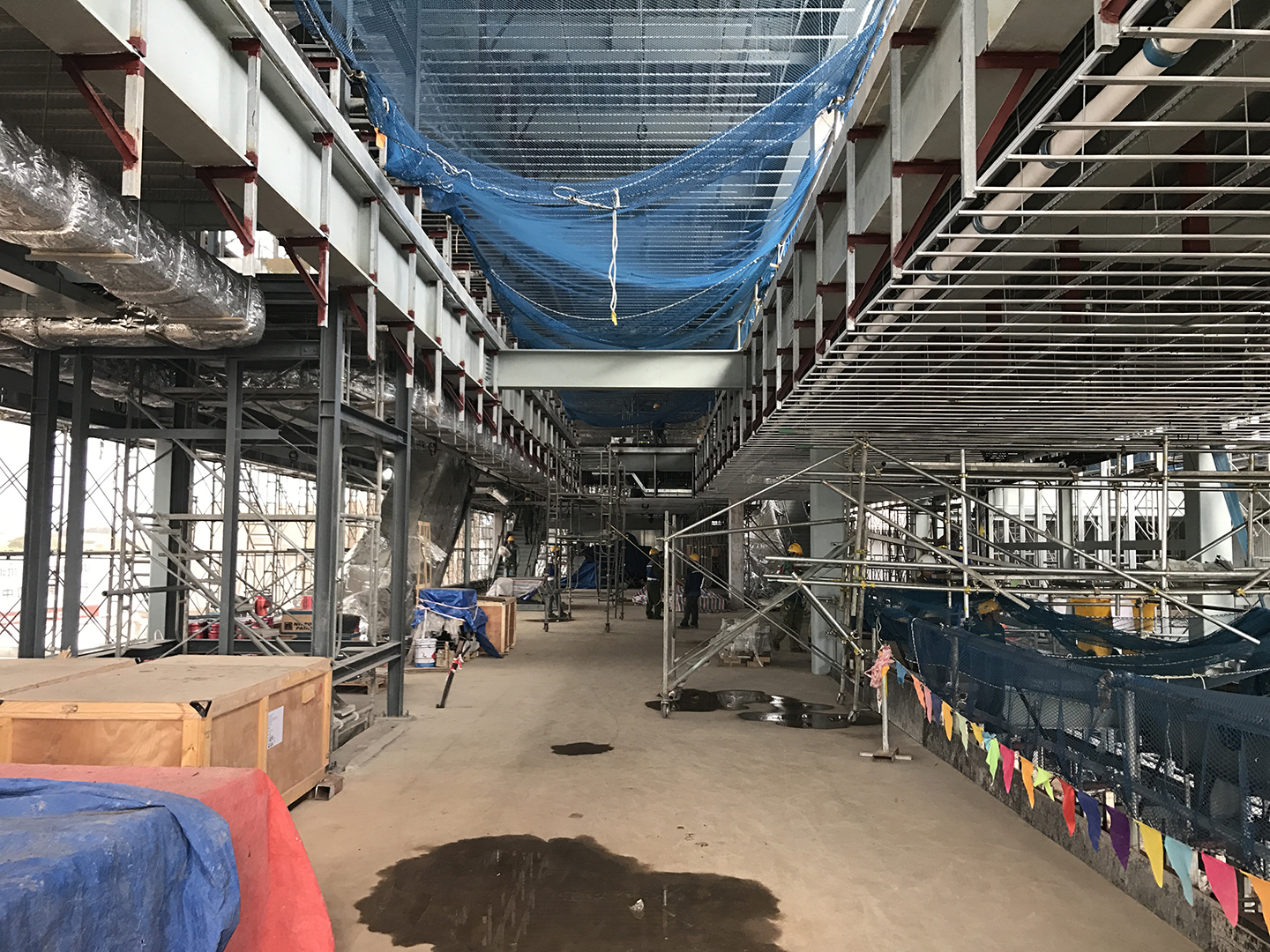

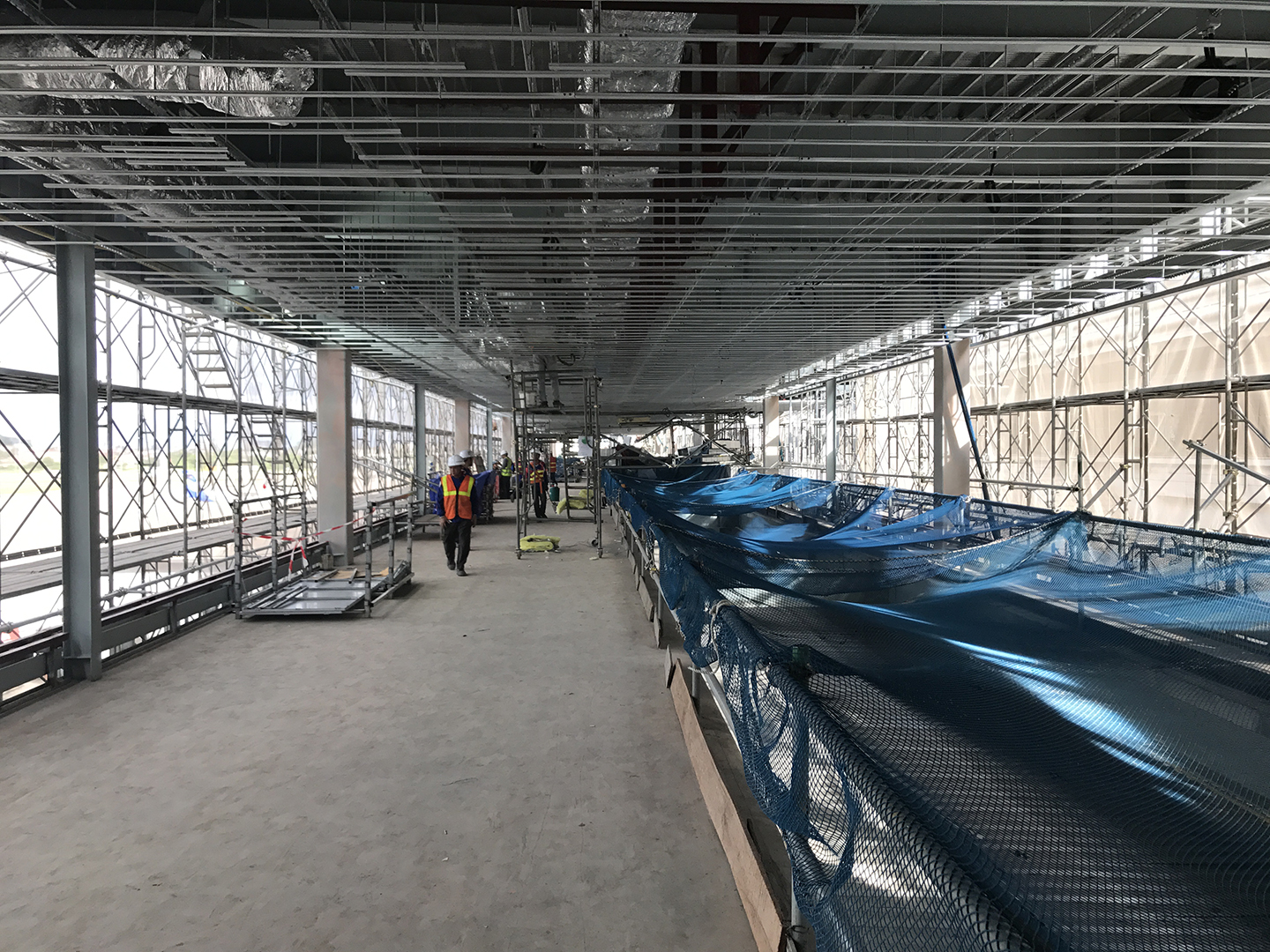

在国际机场室后,混泥土和结构部分完成之后,石膏板隔墙和铝门正在展开工作。
按计划提出,国际机场东边和国际室后,将于 2017 年 12 月 31 日移交给业主。
