2022 年 01 月份更新施工进度 - Welco 越南科技厂房设计与施工项目

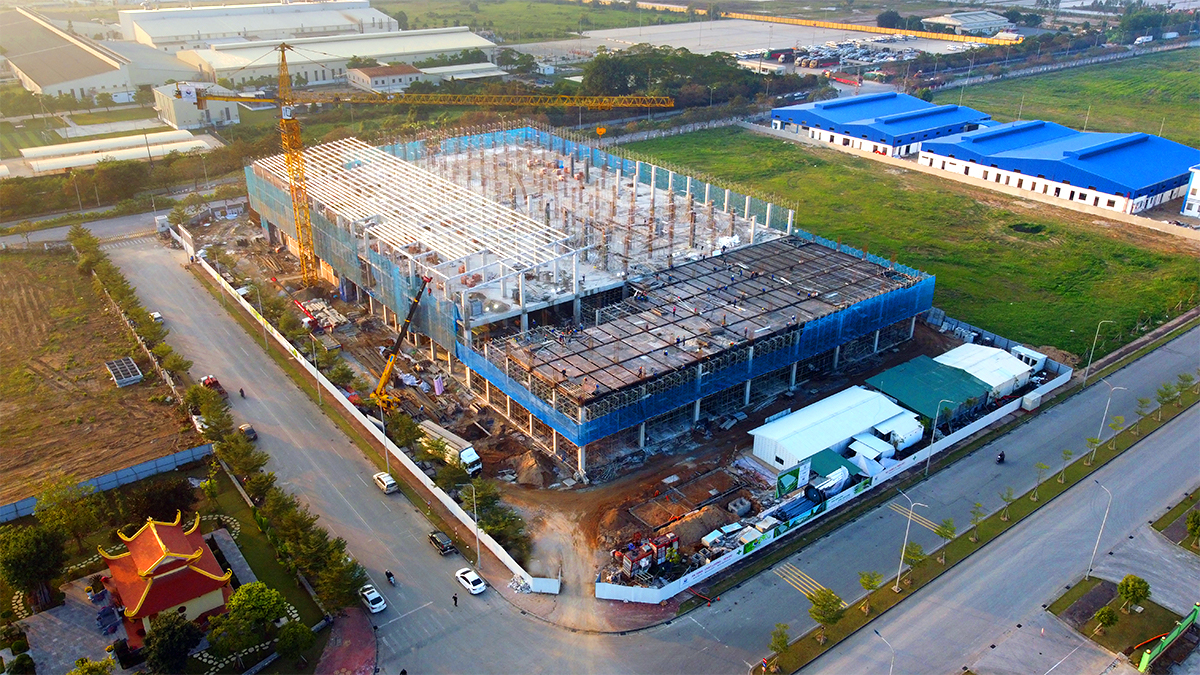

2022 年 01 月,INVESTCORP 9 已完成楼板梁的全部结构工作和 3 楼 50% 的柱子混凝土工程量,预计 3 楼柱子混凝土施工将于 2022 年 02 月 15 日完成。

目前,整个 3 层楼同时砌筑和抹灰工作量已达到 30%。2022 年春节假期后,INVESTCORP 9 将继续此项工作,预计 2022 年 03 月 15 日完成抹灰。此外,实施梁和天花板的油漆、机电系统的安装和其他装修工程。

污水处理池、化粪池、水池等屋外的地下工程正在同时进行。预计春节假期后将实施保安室、化学品仓库、垃圾房、围栏、道路、排水系统等辅助工程,以确保与房屋主体同时竣工。
