内部新闻

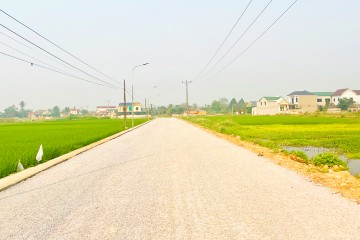

2023年07月份更新施工进度 - 寿春县长春乡到周河左堤的救援路改造升级工程

2023年07月份更新施工进度 - 寿春县长春乡到周河左堤的救援路改造升级工程

2023年07月,清化INVESTCORP Land已基本完成排水系统工程、安装照明系统以及完成碎石和沥青路面的施工。施工总产量预计占合同量的50%。
2023年07月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

2023年07月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

2023年07月,清化INVESTCORP Land继续开展挖掘、运输风化土达到63%;运输及路堤K95达到80%;交通接点及十字路口建设达到10%;水平涵洞建设达到12%等工作。
2023年06月份更新施工进度 - TOYO INK COMPOUNDS越南工厂项目第三期

2023年06月份更新施工进度 - TOYO INK COMPOUNDS越南工厂项目第三期

截至2023年06月底,INVESTCORP 10已完成生产区3楼楼板梁施工,并正在进行1楼砌筑抹灰、2楼天花板横梁喷漆施工。公司还进行了仓库的连接和屋顶安装、电气房的油漆工作。
2023年06月份更新的施工进度 - Ramatex南定纺织和制衣厂第一期项目车棚 - 垃圾房 - 化学品仓库的追加工程

2023年06月份更新的施工进度 - Ramatex南定纺织和制衣厂第一期项目车棚 - 垃圾房 - 化学品仓库的追加工程

截至2023年6月底,INVESTCORP 15已完成车棚建设,并进行维修、验收并移交给投资者。

2023年06月份更新施工进度–清化省寿春县寿林乡晨星度假村项目

2023年06月份更新施工进度–清化省寿春县寿林乡晨星度假村项目

2023 年06月,INVESTCORP 6 完成了接待区的结构施工和砌筑抹灰。INVESTCORP 6 也完成了网球场和洗衣区,并正在完成屋内装修以供验收。在家庭别墅区,INVESTCORP 6 正在实施楼梁和结构的施工工作。

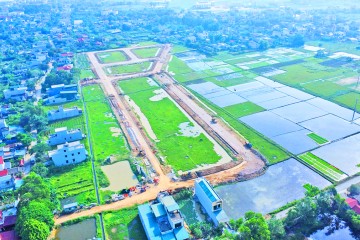

2023年06月份更新的施工进度 - 清化省清化市广东乡居民区基础设施项目

2023年06月份更新的施工进度 - 清化省清化市广东乡居民区基础设施项目

2023年06月,清化INVESTCORP Land完成了K95土路堤施工达到83%、K98土路堤施达到91%、二级碎石基础施工达到90%、一级碎石基础施工达到80%。同时,公司也完成了95%的排水系统安装工程量,路缘石施工达到85%。

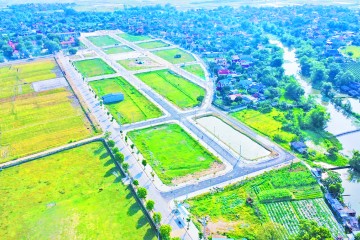

2023年06月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2023年06月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2023年06月,清化INVESTCORP Land已完成道路和排水系统的100%的工作量。

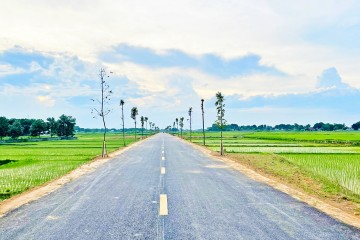

2023年06月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

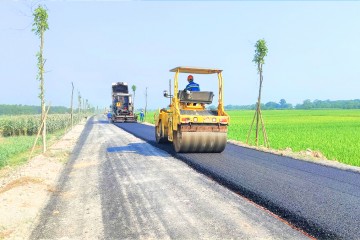

2023年06月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

2023年06月,清化INVESTCORP Land完成了道路工程的建设,包括:十字路口建设达到100%,交通安全体系建设达到100%。 总施工量预计达到合同工程量的100%。
2023年06月份更新施工进度 - 寿春县长春乡到周河左堤的救援路改造升级工程

2023年06月份更新施工进度 - 寿春县长春乡到周河左堤的救援路改造升级工程

截至2023年06月底,清化INVESTCORP Land已完成排水系统、照明和路面工程100%的工作量。总施工量预计为 50%。

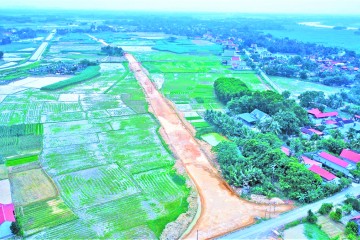

2023年06月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

2023年06月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

2023年06月,清化INVESTCORP Land重点实施路面和排水系统建设。

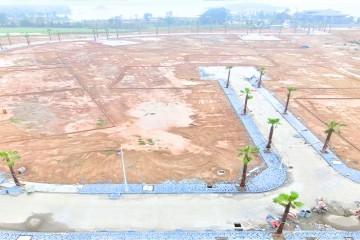

2023年05月份更新的施工进度–永福省福安市玉清乡岱来生态住宅区及度假别墅项目

2023年05月份更新的施工进度–永福省福安市玉清乡岱来生态住宅区及度假别墅项目

2023年05月底,INVESTCORP CREATION股份公司基本完成挡土墙施工、路沿及人行道铺路石安装施工工程的各项工作。

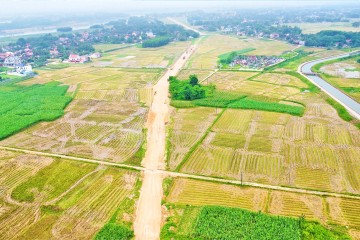

2023年05月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

2023年05月份更新施工进度–寿春县自寿立乡到春信乡路段506B省道改造、提升项目

2023年05月,清化INVESTCORP Land进行了风化土的挖掘和运输的43%工作量;K95土的运输和堤防达到18%工作量。对于排水系统工程,公司正在实施横涵洞钢结构施工。

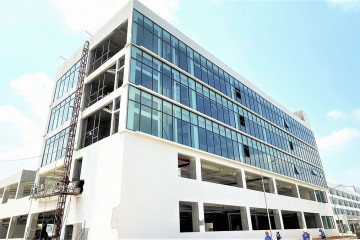

2023年05月份更新的施工进度–英科医疗冷热包和高档心脏电极贴片项目办公楼装修施工及家具安装工程的追加标包

2023年05月份更新的施工进度–英科医疗冷热包和高档心脏电极贴片项目办公楼装修施工及家具安装工程的追加标包

2023年05月,INVESTCORP 15 完成了石膏墙体骨架的架设、石膏天花板骨架的安装、卫生区墙砖、楼梯铺设以及插座和照明系统的电线导线。
2023年05月份更新的施工进度- Ramatex南定纺织和制衣厂第一期项目水处理后调节湖的追加标包

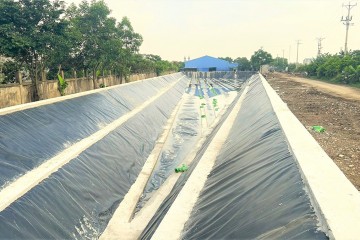

2023年05月份更新的施工进度- Ramatex南定纺织和制衣厂第一期项目水处理后调节湖的追加标包

2023年05月,INVESTCORP15 完成了铺设 GCL、HDPE 板材和浇筑混凝土以阻挡 HDPE 板材的工作。同时,公司也完成安装泵房的门和屋顶;清洁卫生和修复工作也同时进行。
2023年05月份更新施工进度 - TOYO INK COMPOUNDS越南工厂项目第三期

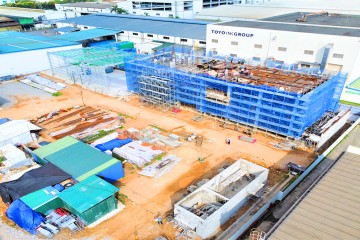

2023年05月份更新施工进度 - TOYO INK COMPOUNDS越南工厂项目第三期

2023年05月,INVESTCORP 10 已完成车间的 1 层、2 层柱和 2 层梁的施工。对于仓库工程,公司正在实施钢架及围墙施工。在电气房,公司正在实施抹灰和屋面结构加工。
