2023年03月份更新施工进度–清化省寿春县寿林乡晨星度假村项目

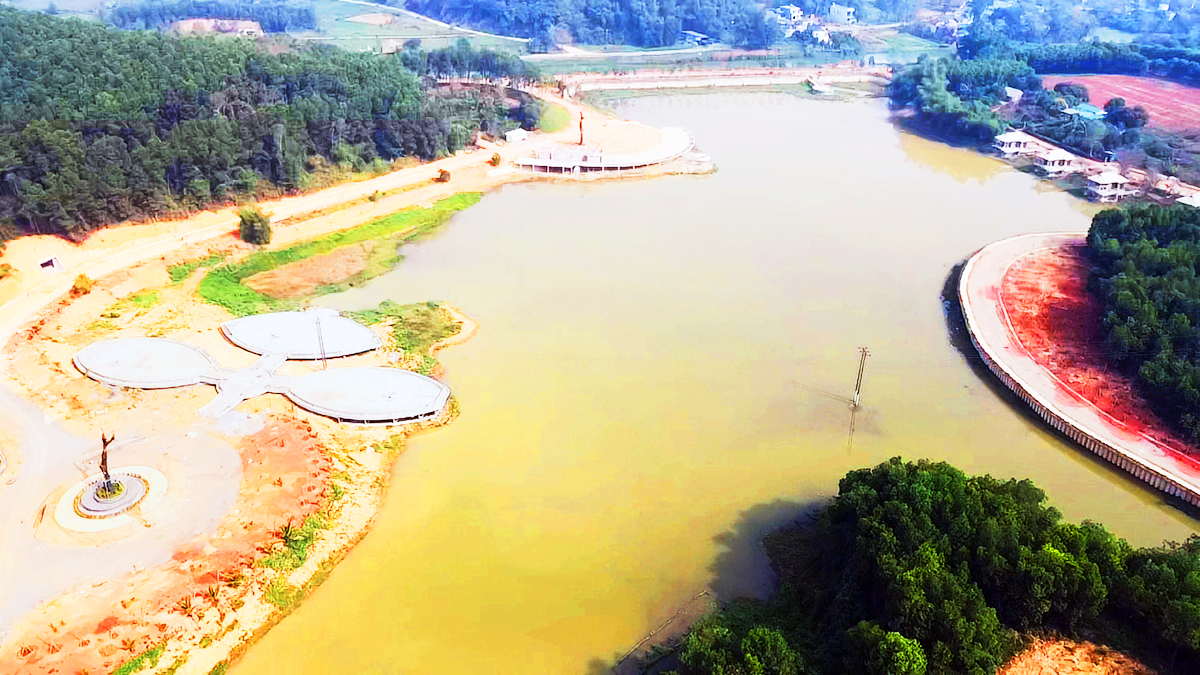

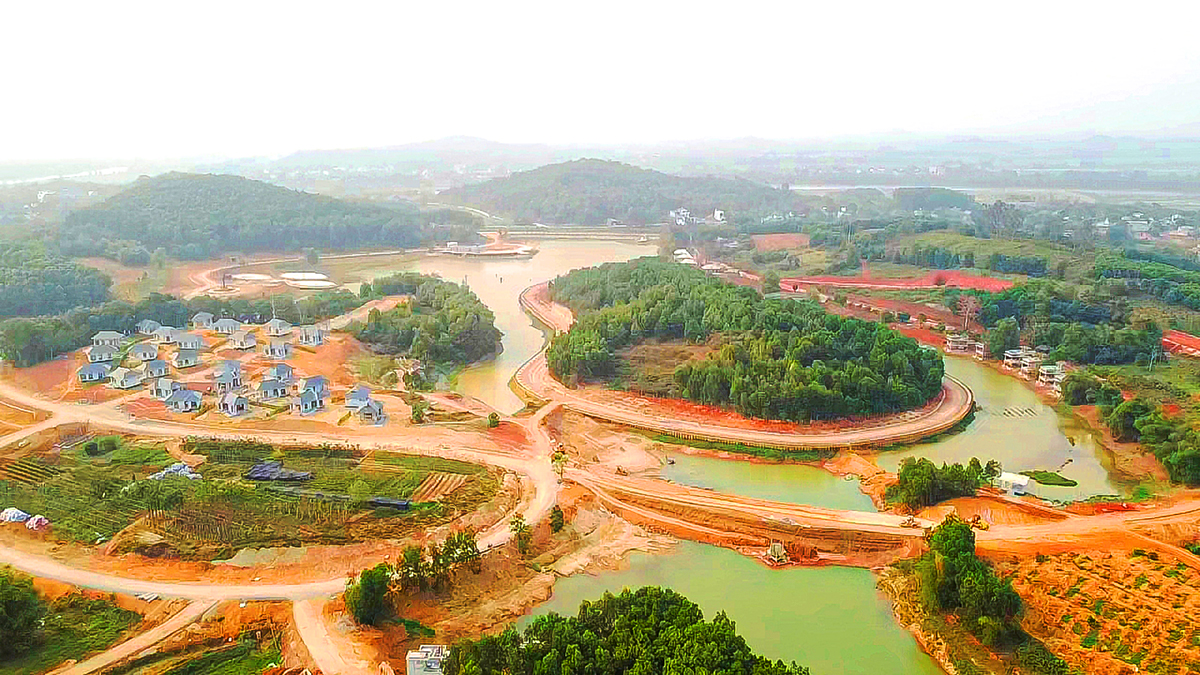

2023 年03月,INVESTCORP 6 继续建设接待室、Rubby 四季别墅、湖下平房和其他辅助工程。
对于接待室,INVESTCORP 6 已完成了混凝土结构的施工;对于Rubby 四季别墅、湖下平房,INVESTCORP 6 已完成内外部工作,以便于2023年04月移交给业主。
此外,2023 年 03 月,INVESTCORP 6 还 100% 完成了发电机房 01 和 02、网球场和洗衣房等其他辅助工程。预计2023年04月,公司完成剩余工作项目并移交业主。
