2023年04月份更新的施工进度- Ramatex南定纺织和制衣厂第一期项目 水处理后调节湖的追加标包
2023年04月初,INVESTCORP 15 在Ramatex南定纺织和制衣厂第一期项目实施了追加标包的建设。

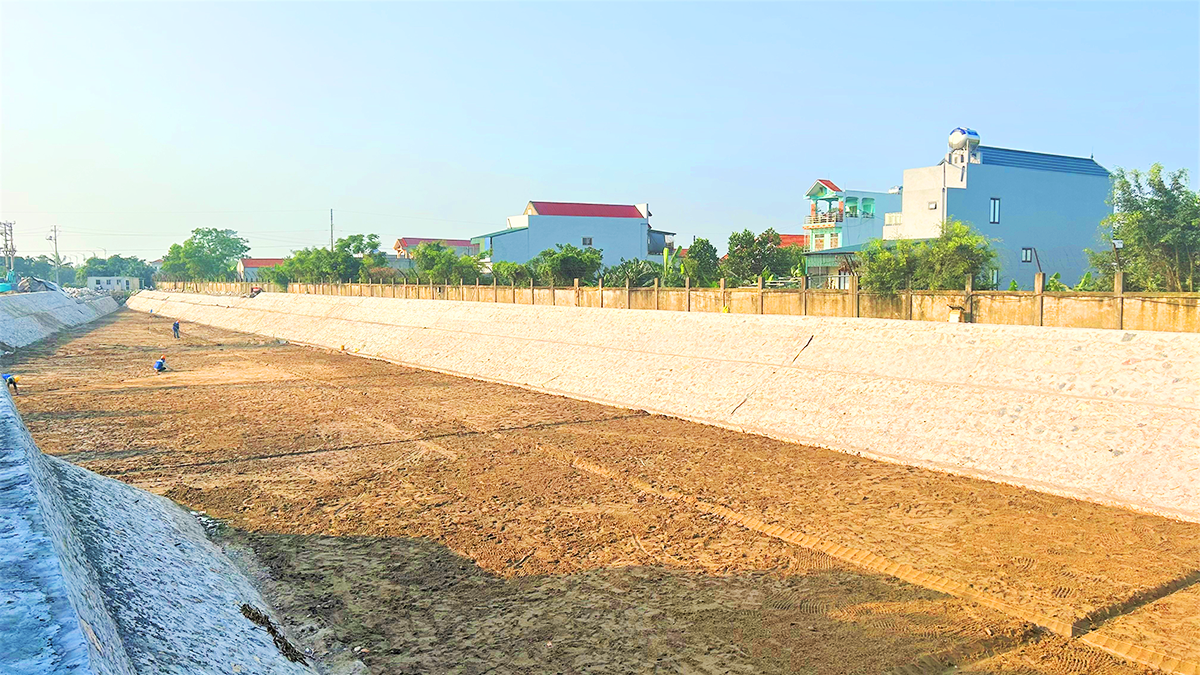

截至2023年04月底,公司已完成湖床开挖及运土工作。同时,砌石工作完成90%,湖床填砂完成95%,一号湖二号湖溢洪道也拆除。
预计2023年05月,INVESTCORP 15 将继续完成建造石块、湖床沙子填充、湖床排气管、铺设 GCL 板材、铺设 HDPE 板材和阻挡 HDPE 板材的混凝土等剩余工作。同时,泵房工程的建设也将由公司同步实施。
其它消息
COPYRIGHT © 2021 INVESTCORP. ALL RIGHT RESERVED
